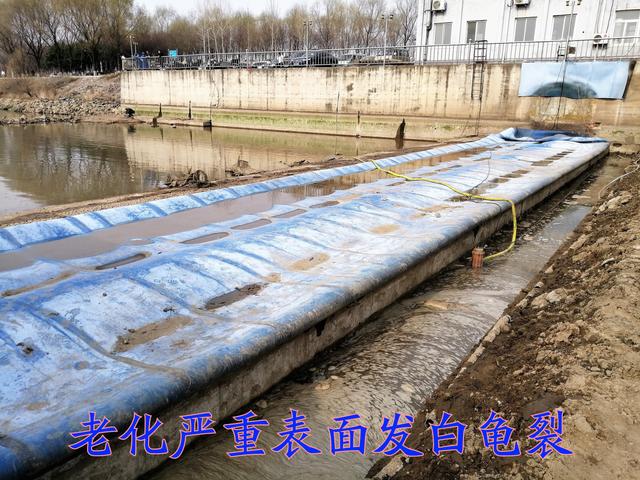

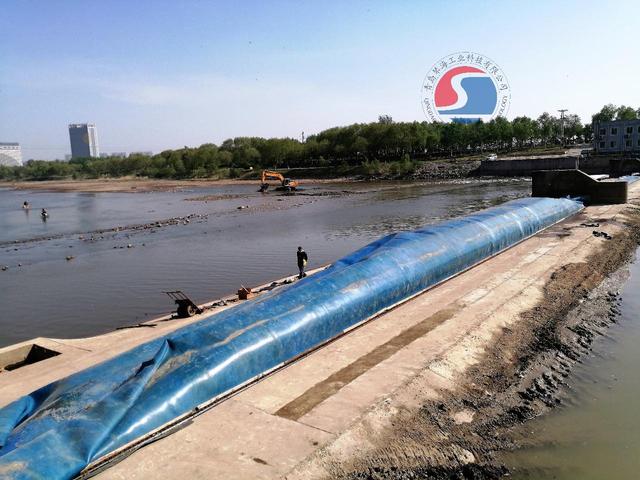

橡膠壩袋在正常使用情況下,使用壽命不低于15年至20年。在達到其使用年限后,橡膠壩需要更換,今天跟大家一起分享一下橡膠壩更換整個流程:

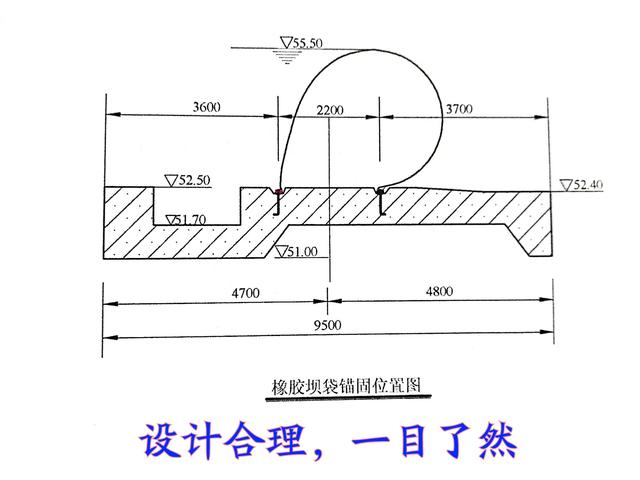

第一步:設計院需要重新出圖,出圖的目的就是橡膠壩在過去整個使用周期中會出現各種問題,這次出圖主要是切中要害,解決存在的問題。

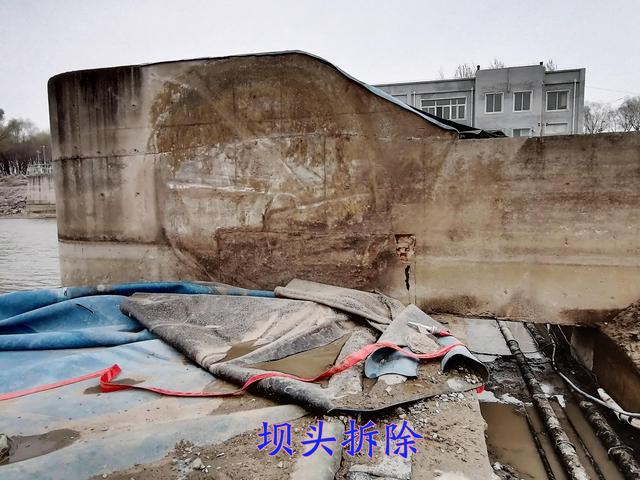

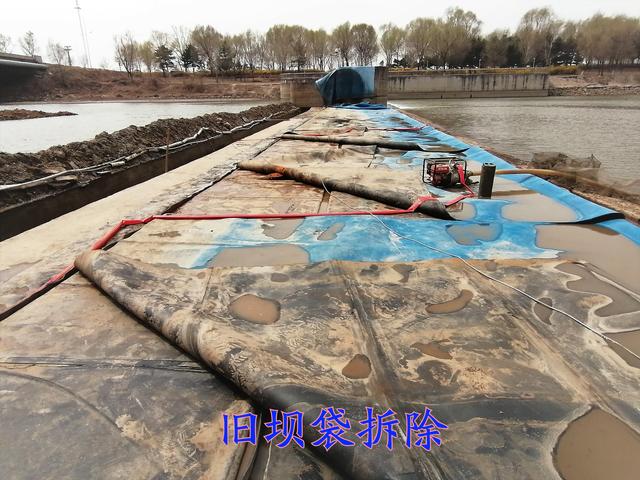

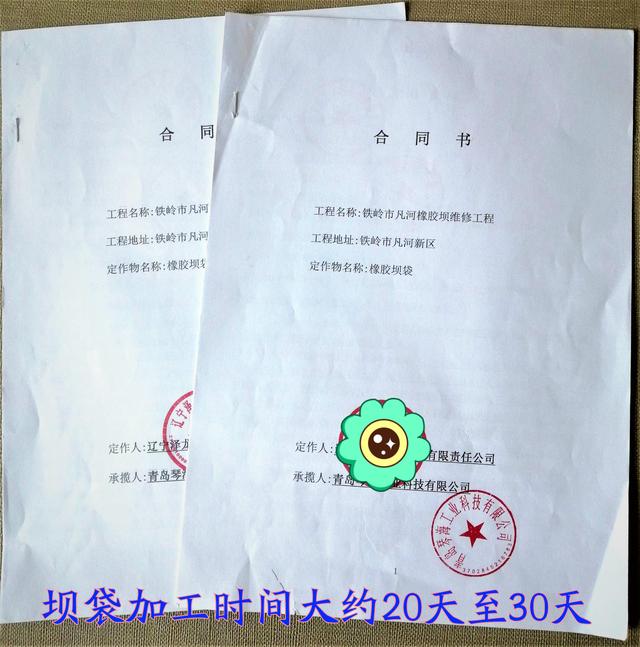

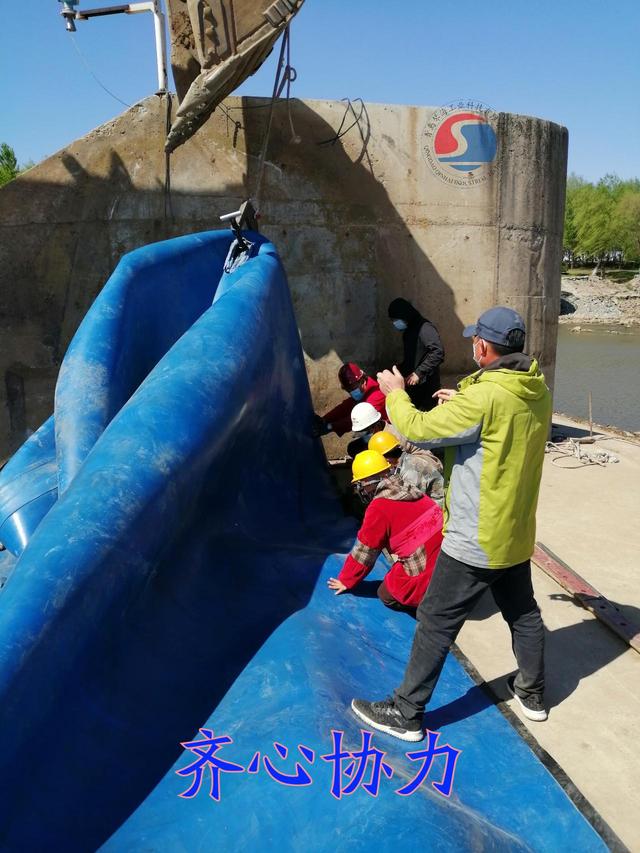

第二步:定作壩袋,現場拆除舊壩袋,同時進行,協同作戰,統籌安排好時間,兩不誤。

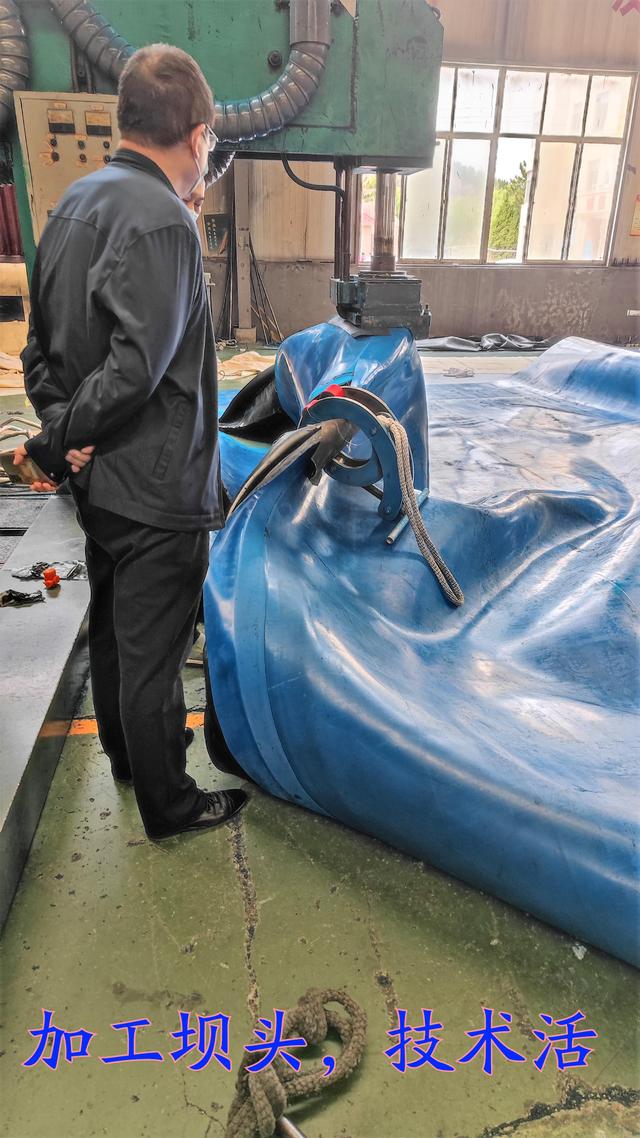

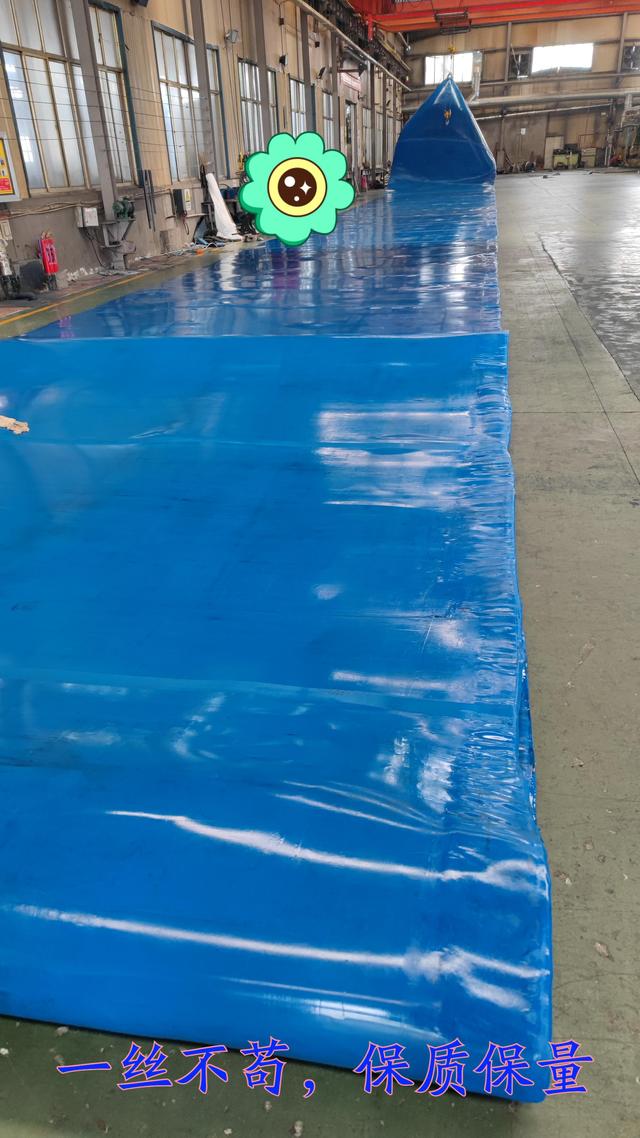

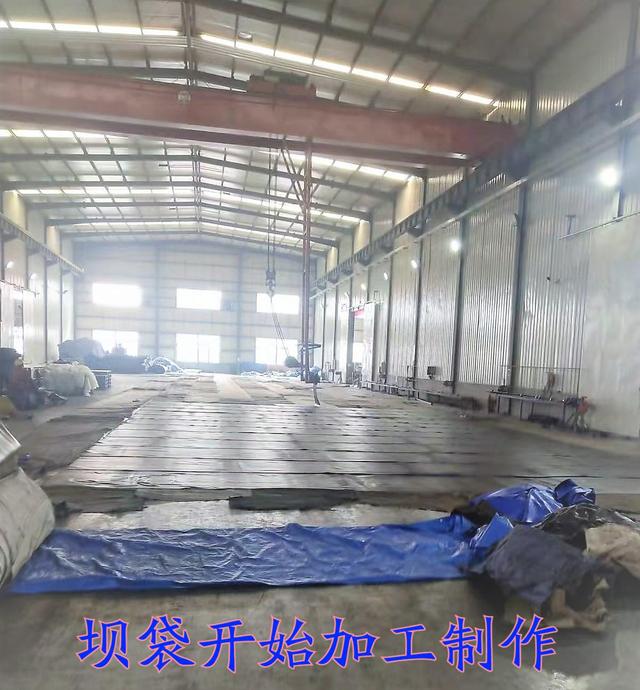

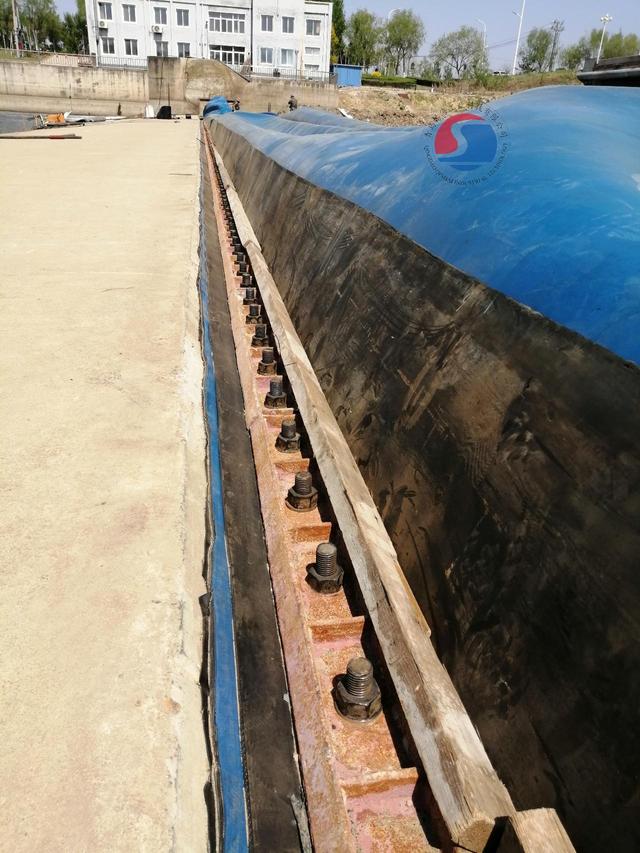

第三步:壩袋加工制作。這是一個復雜的制作過程,從采購膠料、強力帆布到煉膠、壓延、硫化、成型、打包出庫,每一個環節都要做到極致,這樣才能保證保量完成壩袋的生產。

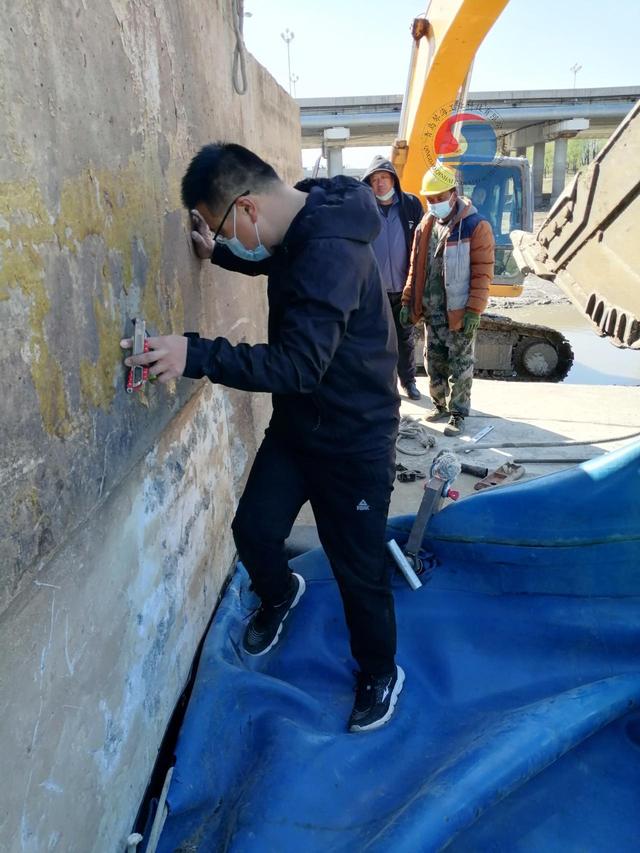

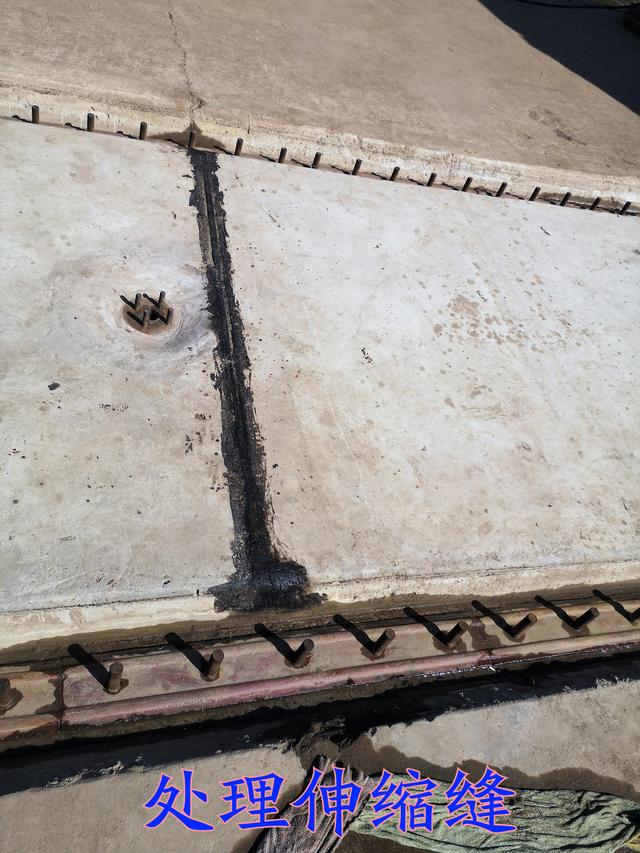

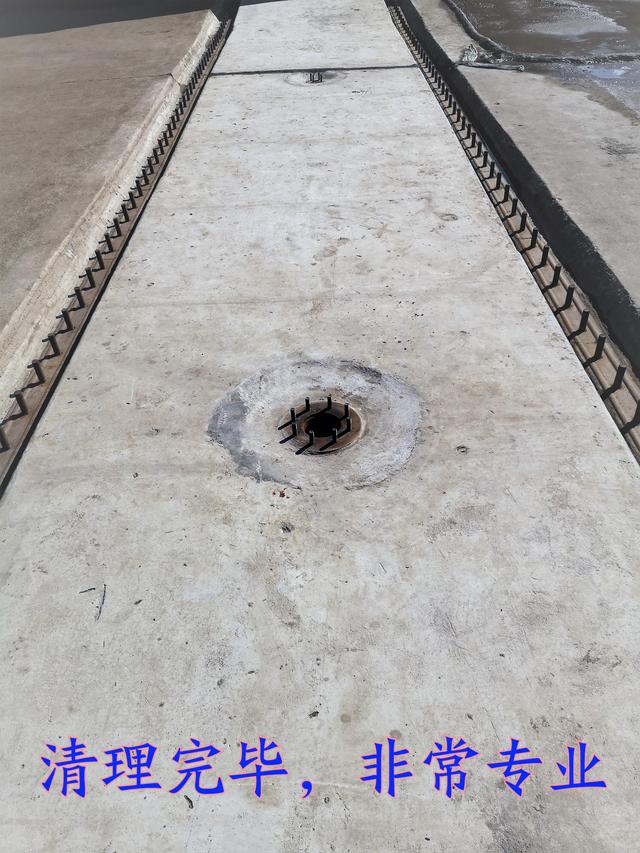

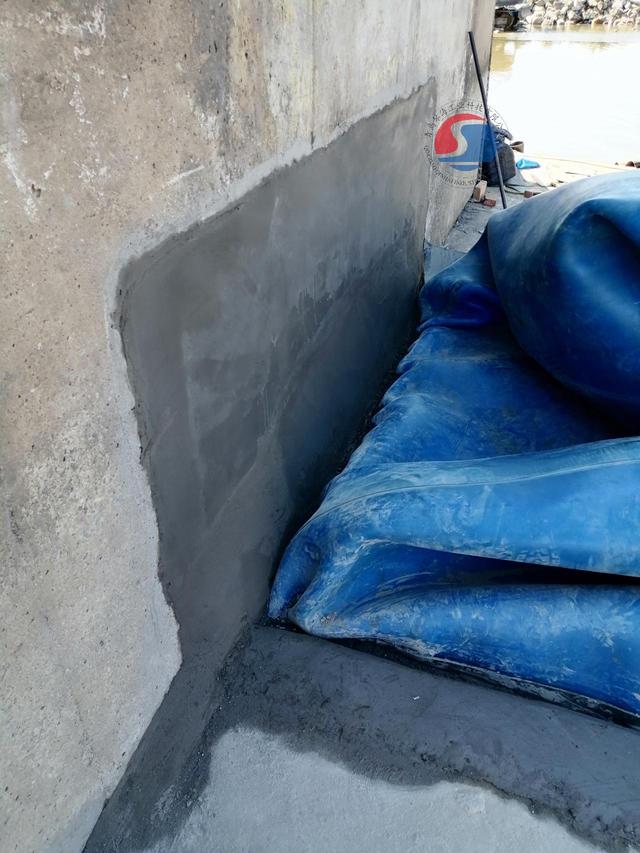

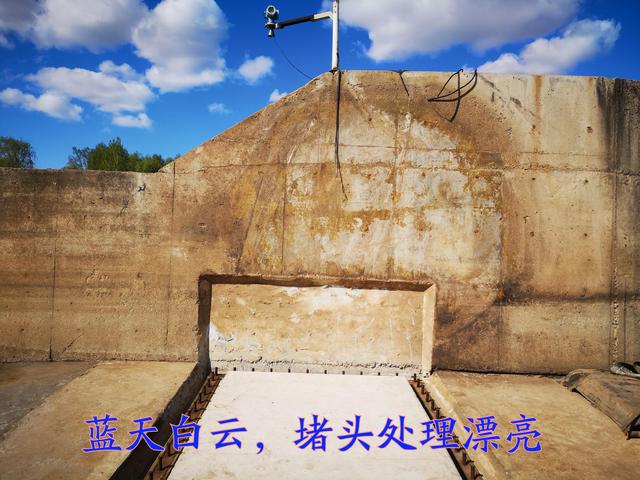

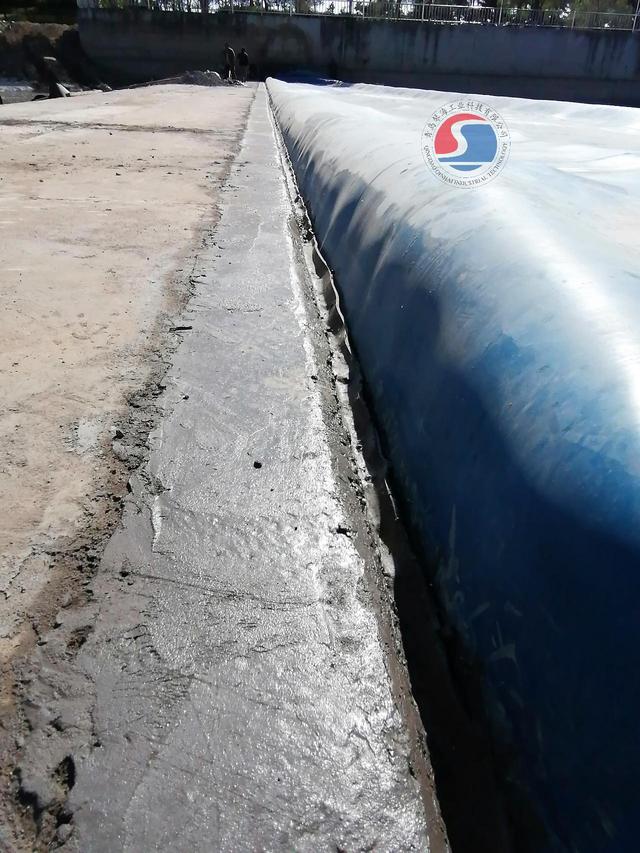

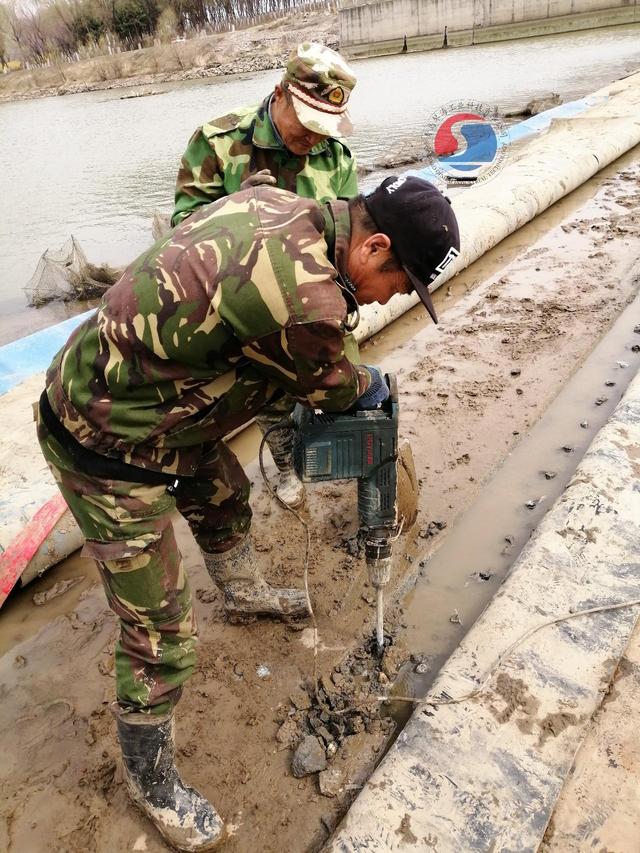

第四步:現場基礎底板修復。在壩袋的加工生產過程中,現場要有序進行,對基礎底板的修復特別注意以下幾點:1、伸縮縫的處理,經過十多年使用,基礎底板存在一個基礎下沉的不確定因素,這就需要對伸縮縫加以處理;2、管道需要更換,在更換前要進行試壓處理,做到不漏氣不漏水的標準;3、地腳螺栓需要坐除銹防腐處理,對嚴重老化變型的要及時切割更換,保證其強力要求。

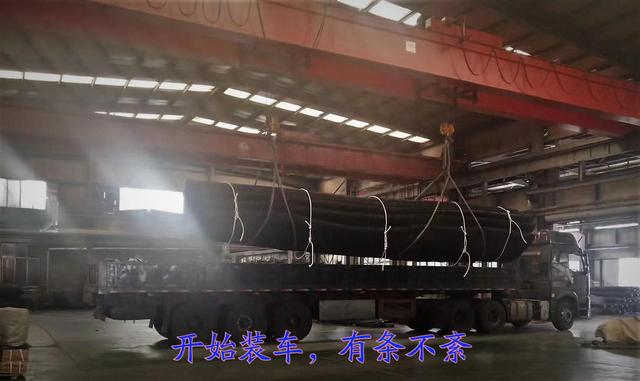

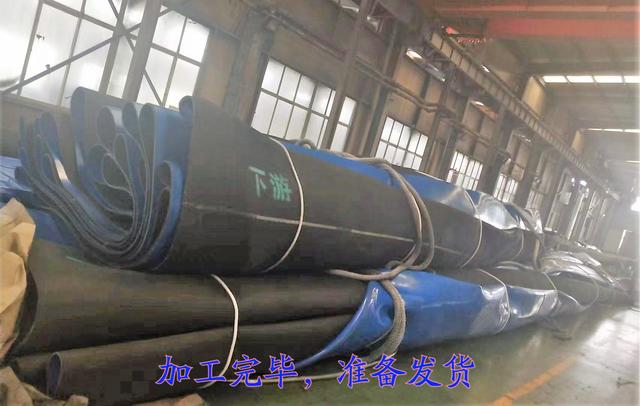

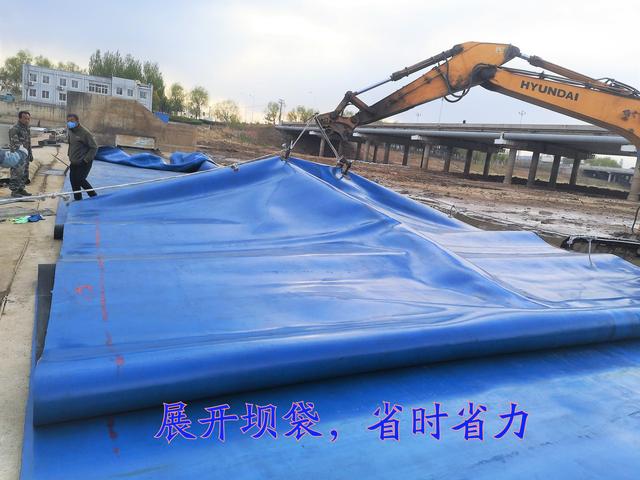

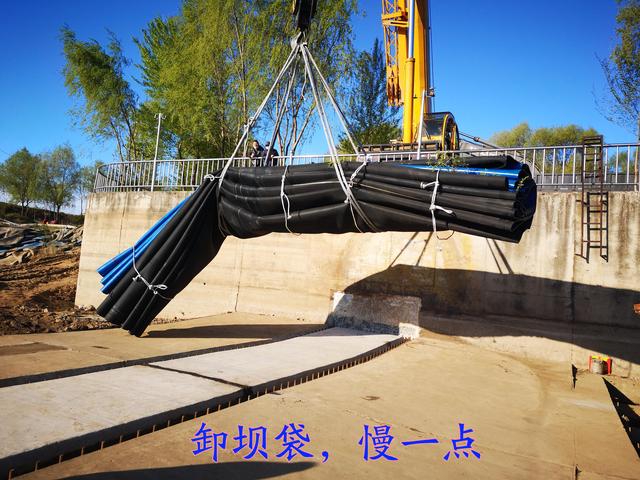

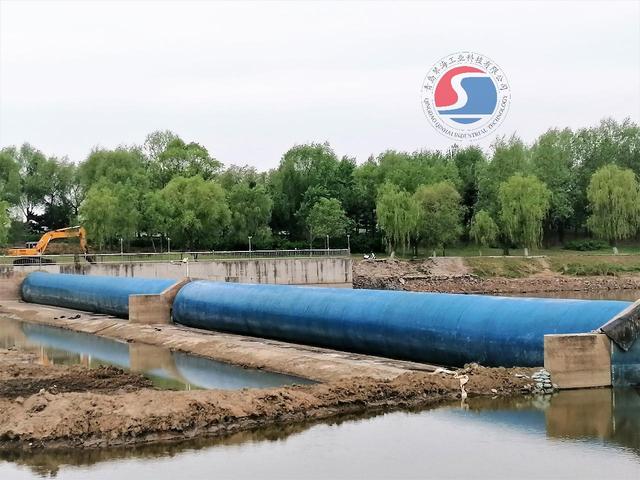

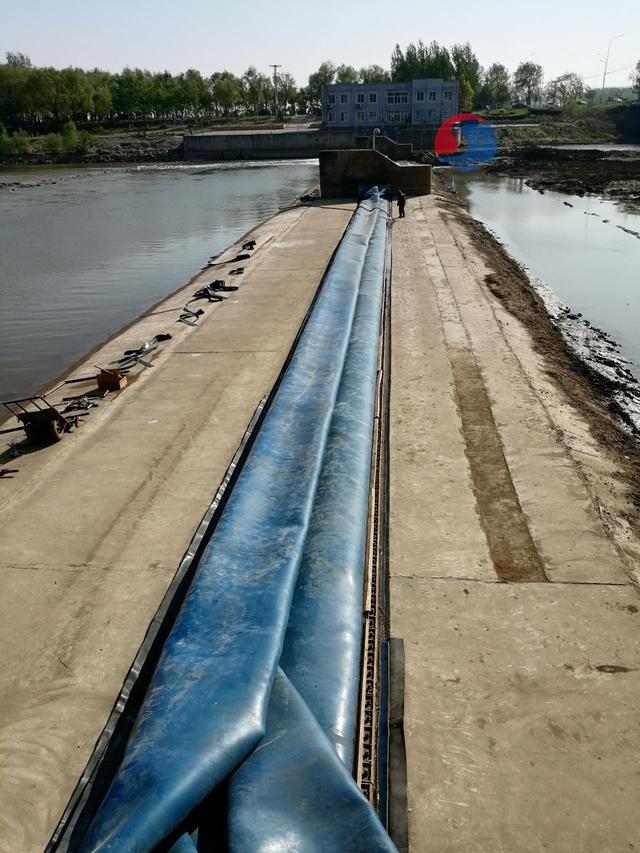

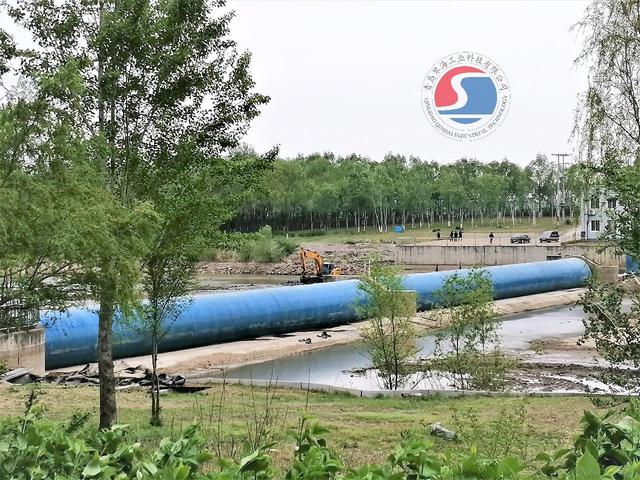

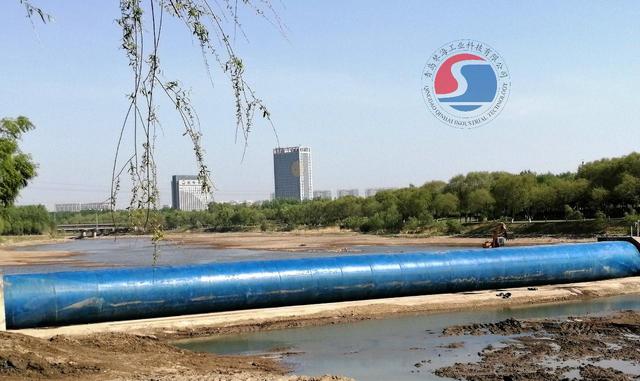

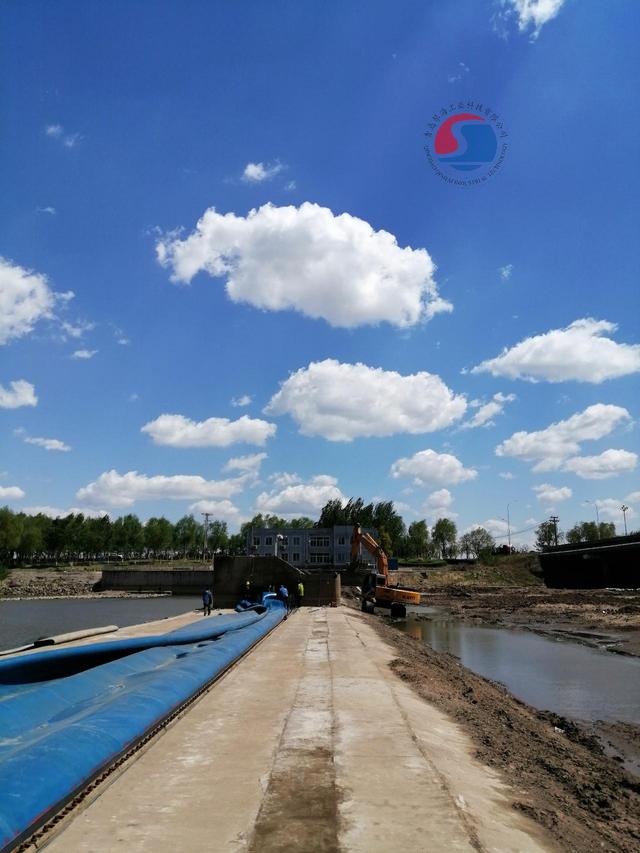

第五步:壩袋開始發貨,現場準備卸車。在當前疫情防控下,發貨前要提前做好各種準備工作,提前報備,司機做好24小時核酸檢測,現場做好接貨卸車準備。

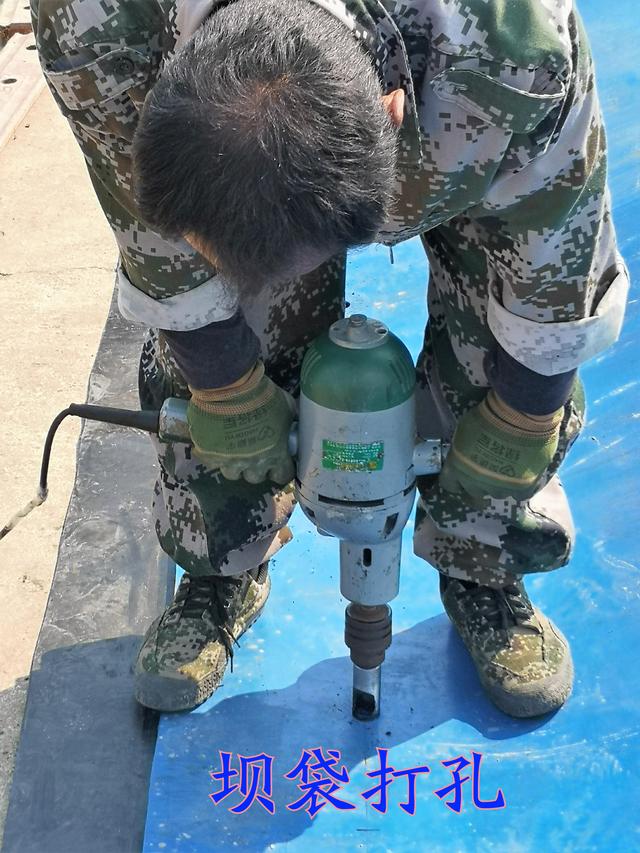

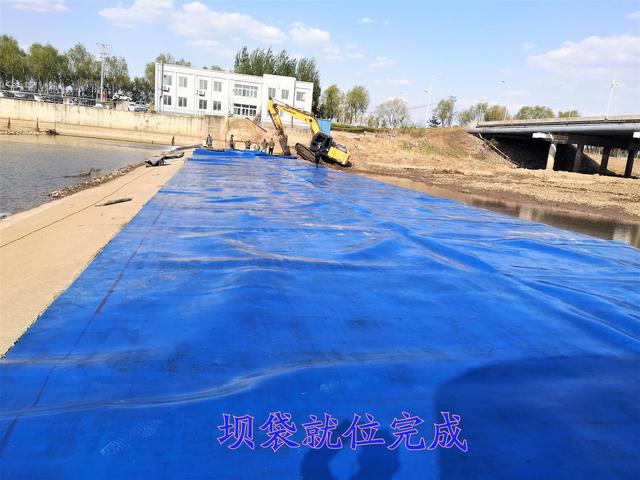

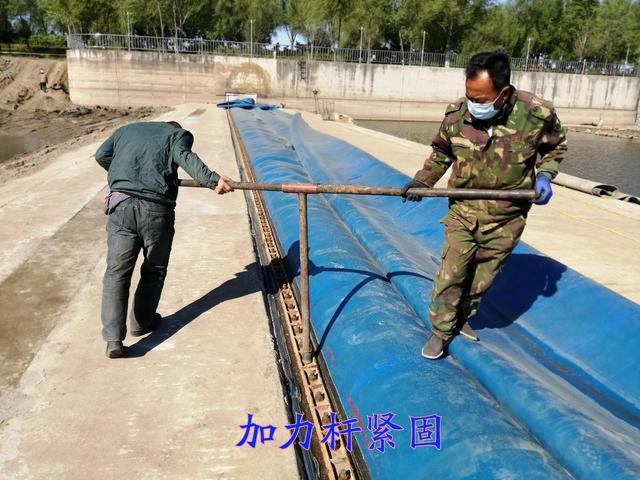

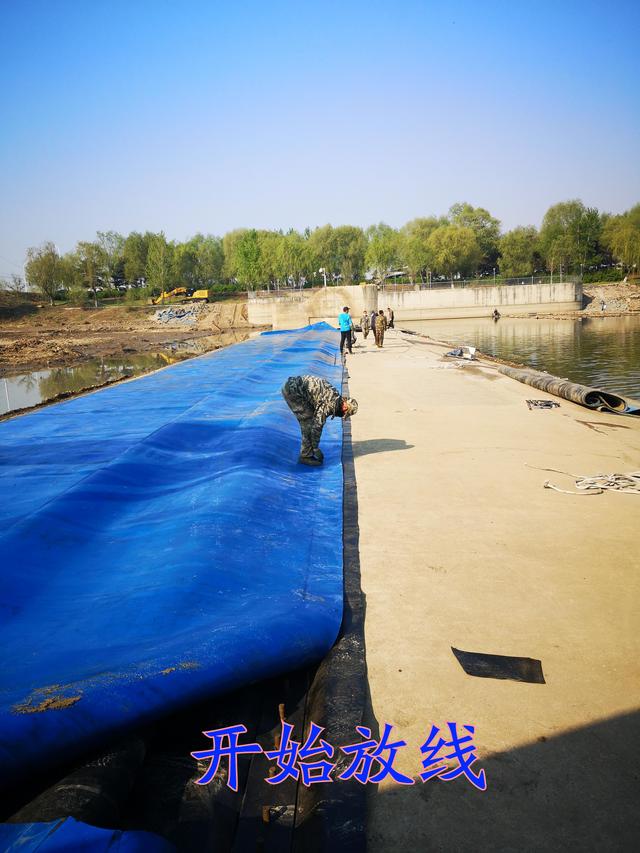

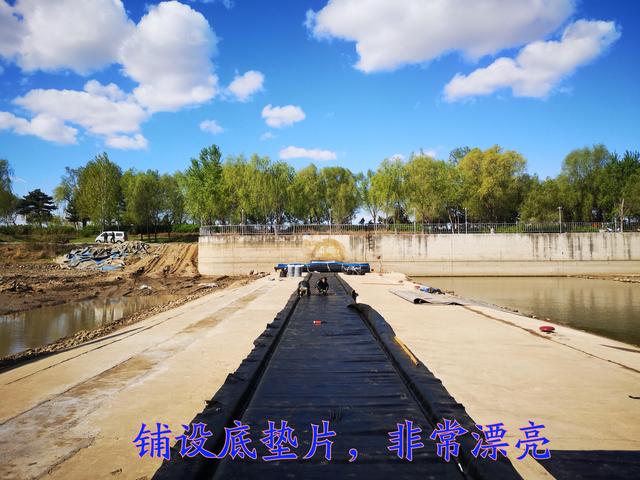

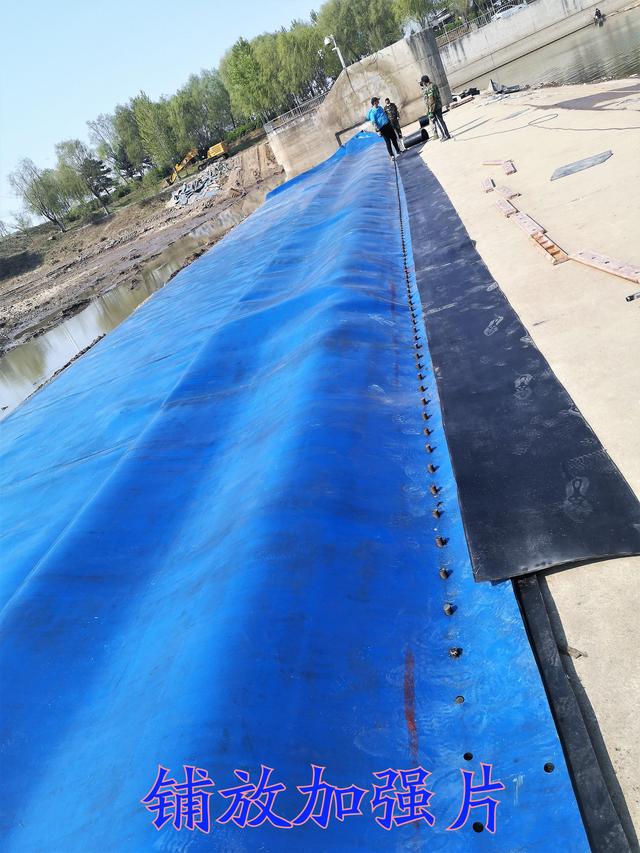

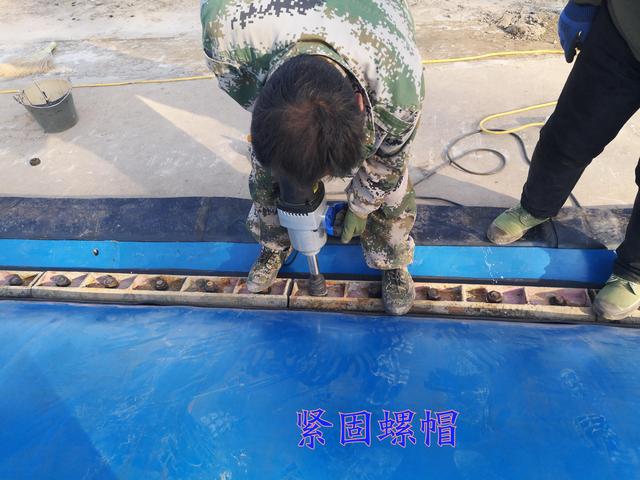

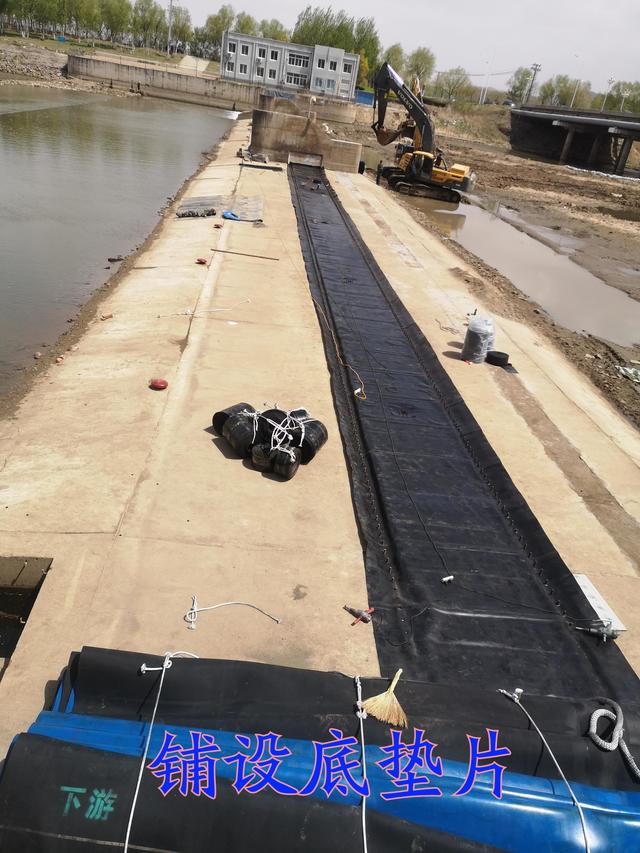

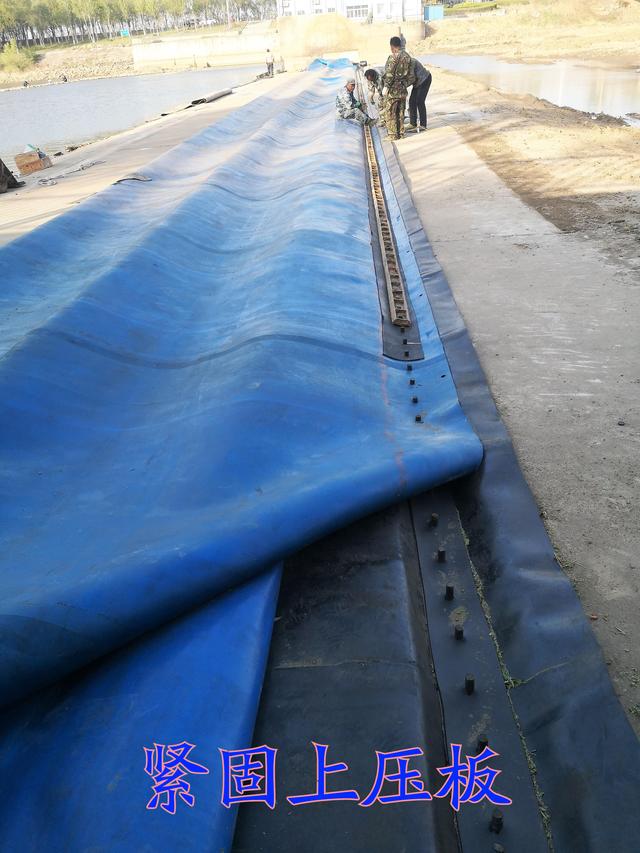

第六步:壩袋開始安裝,安裝需要一定的步驟:1、鋪設底墊片;2、放止水海綿;3、展開壩袋,就位,打孔;4、放補強片;5、放上壓板,緊固螺栓。

第七步:壩袋準備充氣(水)調試。壩袋安裝完畢需要臨時充水(氣)進行調試,調試是很關鍵的一環,壩袋安得成功與否,一試便知。在調試過程中,要著重檢查錨固槽漏不漏,發現問題及時解決。

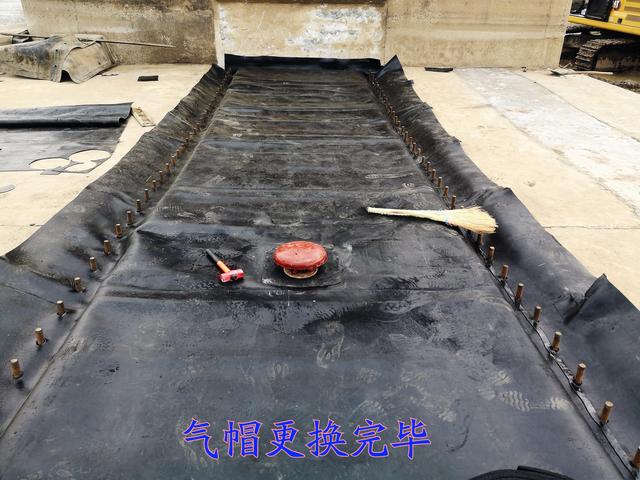

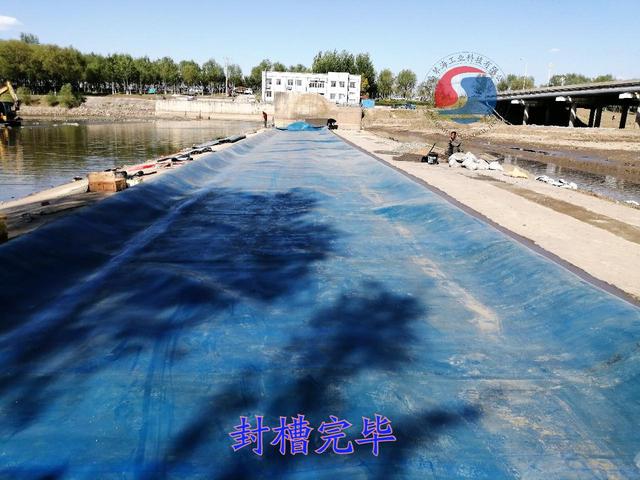

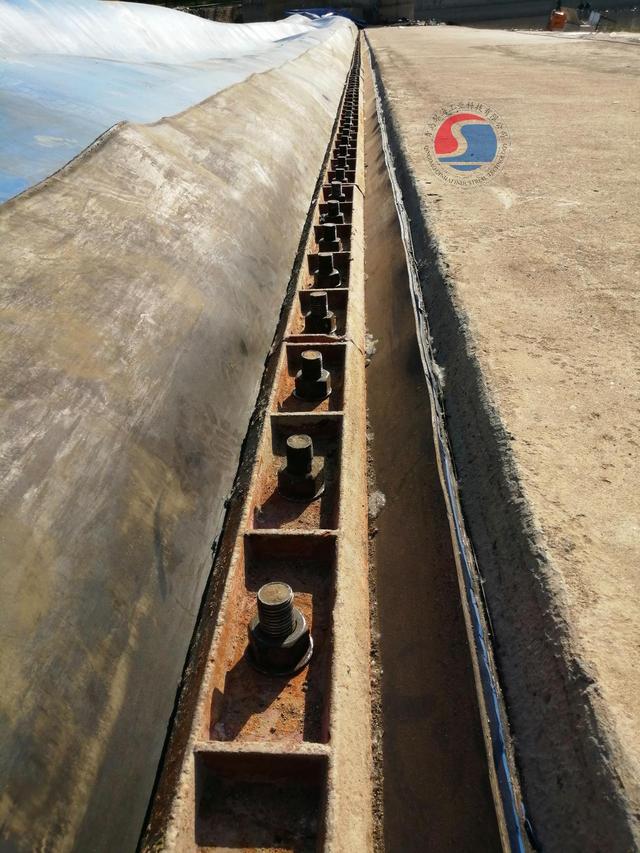

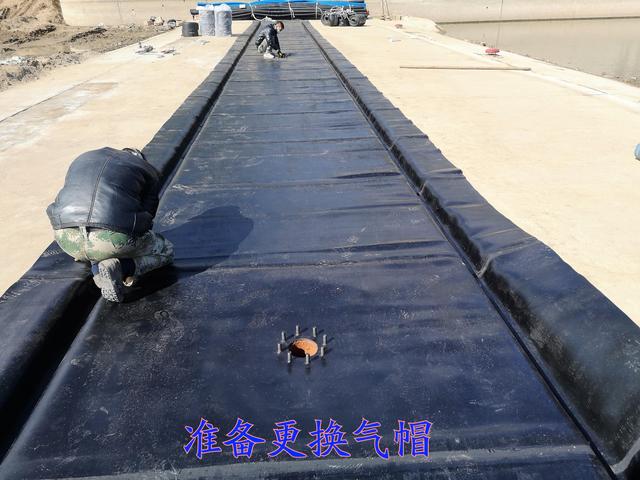

第八步:壩袋準備封槽。臨時調試結束后,就要進行封槽,封槽前要做好對地腳螺栓的保護措施,保證在其使用過程中不生銹、不損壞。

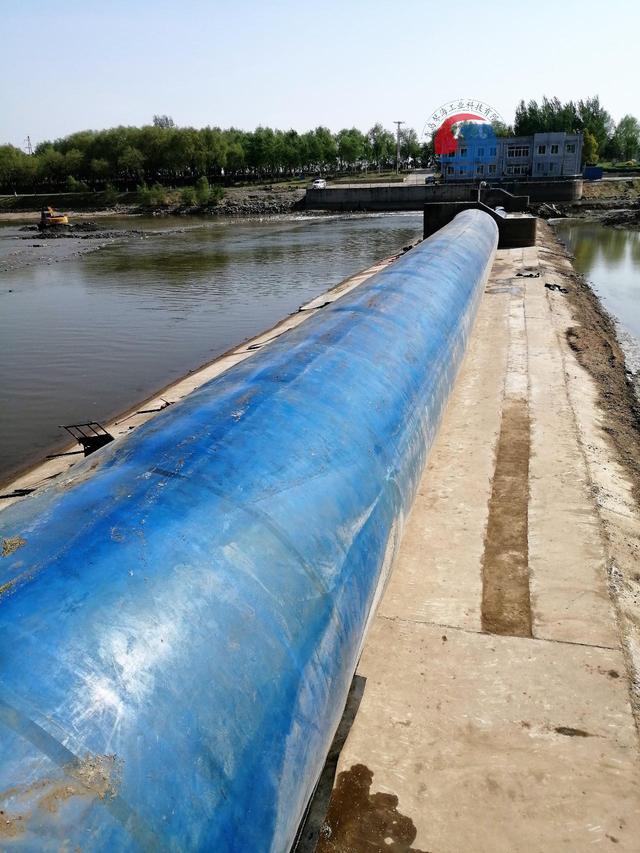

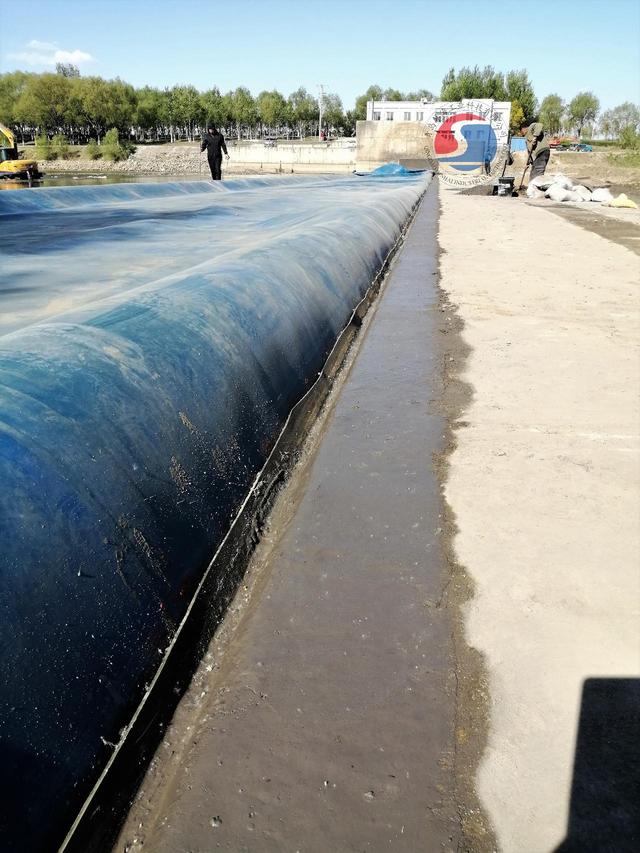

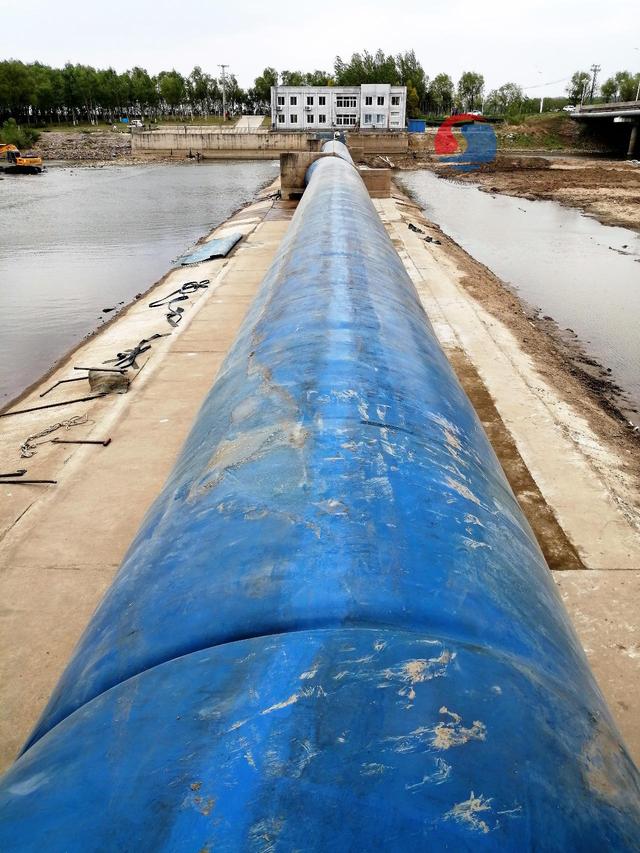

第九步:橡膠壩更換現場圓滿完成。封槽結束后,不能馬上充壩蓄水,待錨固槽混凝土強度上來后,再正式蓄水,時間一般的10天左右。
橡膠壩更換從壩袋加工制作至現場基礎底板修復施工結束,總用時35天。再回顧一下:1、施工圖紙出來;2、橡膠壩袋定作合同簽訂;3、現場舊壩袋拆除;4、橡膠壩袋加工生產,同時現場基礎底板修復處理;5、橡膠壩袋的安裝;6、橡膠壩袋臨時充水(氣)進行調試;7、橡膠壩封槽,十天左右保證混凝土強度上來后,蓄水正式運行,大功告成。當前,我國正處在橡膠壩更換階段,很多地方已達到或超出使用期限,這些地方需要引起足夠的重視,筆者建議,橡膠壩一旦達到使用年限,就要及時更換,不能帶病運行,因?yàn)橄鹉z壩在充漲狀態下,有足夠的壓力,一旦老化嚴重導致安全系數降低,就有爆袋的危險,因此還是及時更換防患未然。橡膠壩袋定作、橡膠壩修補維修、橡膠壩更換請找專業橡膠壩生產廠家,這樣可以保質保量完美交付使用
